Русгідро ввело в експлуатацію третій гідроагрегат на найбільшій будується гідроелектростанції Росії – Усть-Среднеканской ГЕС, розташованої на річці Колима в Магаданській області. В результаті цього свята потужність станції зросла майже вдвічі – з 168 МВт до 310,5 МВт. Вітаю компанію з цією подією! Кілька років тому, мені пощастило побачити цю будову своїми очима, пропоную разом згадати, як все починалося. Всі фото зроблені у вересні 2014 року.

Усть-Среднеканская ГЕС – це будується ГЕС на річці Колима, в Ягоднинском районі Магаданської області. Разом з Колимській ГЕС (вона розташована в 217 км вище за течією, утворюють Колымский каскад ГЕС, де Усть-Среднеканская ГЕС буде нижньою сходинкою. За своєю будовою Усть-Среднеканская ГЕС являє собою потужну плотинную средненапорную гідроелектростанцію.
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
За проектом потужність станції повинна скласти 570 МВт, гарантована потужність – 132 МВт, а середньорічна вироблення електроенергії буде дорівнює 2,555 млрд кВт.ч.
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
Важливо відзначити, що такий унікальний гідроенергетичний об’єкт споруджується в надзвичайно складних природних умовах: товщина вічної мерзлоти в місці її розташування досягає 300 метрів, а температура повітря взимку знижується до мінус 60 градусів.
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
Проект будівництва Усть-Среднеканской ГЕС був розроблений інститутом «Ленгидропроект» у 80-х роках минулого століття. До складу споруд Усть-Среднеканского гідровузла передбачено: бетонна і земляна гребля, будівля ГЕС, КРПЕ 220 кВ, виробничо-технологічний комплекс (ПТК). Підготовка майданчика почалася в 1991 році, проте через недостатнє фінансування роботи йшли низькими темпами. Фактично будівництво відновилося тільки в 2008 році після передачі станції Русгідро.
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА

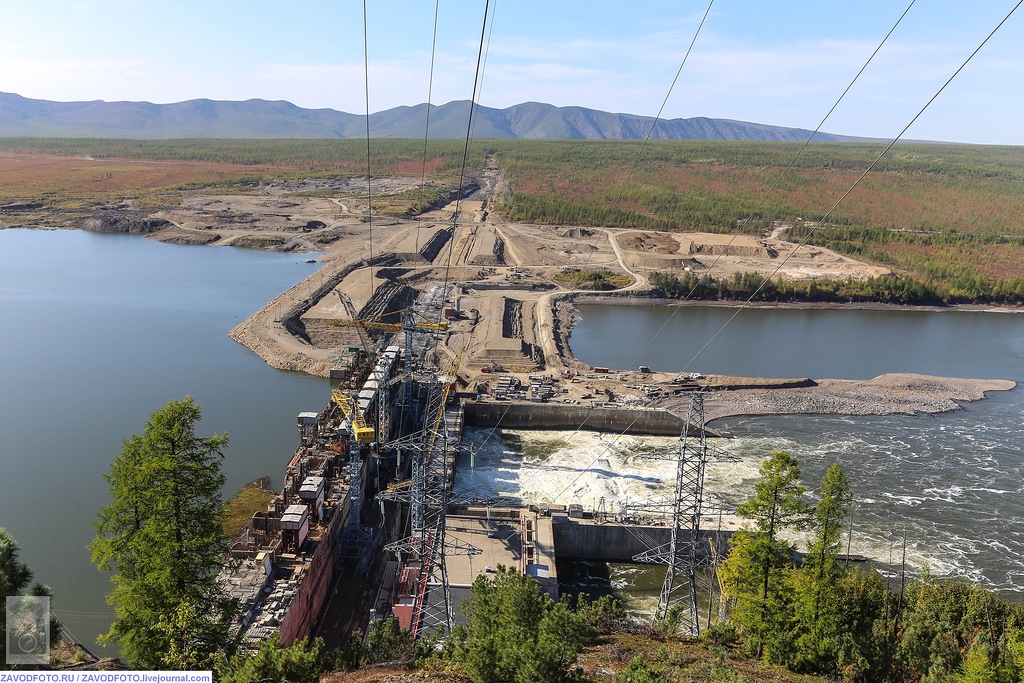

У 2011 році була перекрита річка Колима. Перший пусковий комплекс був введений в роботу в 2013 році, він складався з двох гідроагрегатів з тимчасовими робочими колесами зниженою потужністю 84 МВт кожен, які працюють при висоті земляної греблі 32,5 метра. Другий пусковий комплекс включає третій гідроагрегат потужністю 142,5 МВт, що працює на штатному робочому колесі при висоті земляної греблі 48,5 метра.
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
РусГидро запустила третий гидроагрегат Усть-Среднеканской ГЭС ЭНЕРГЕТИКА
Введення третього пускового комплексу передбачає, в тому числі, добудову дамби до висоти 66 метрів, заміну тимчасових робочих коліс двох гідроагрегатів на штатні колеса підвищеної потужності і введення в експлуатацію четвертого гідроагрегату. Після цього Усть-Среднеканской ГЕС досягне своєї проектної потужності – 570 МВт.
